Inserven, la empresa beneficiada por Luis Motta Domínguez con un largo historial de irregularidades

Luis Motta Dominguez
Al parecer la experiencia vale poco —sobre todo la que revela incumplimientos— para la Corporación Eléctrica Nacional, a la hora de suscribir nuevos contratos o establecer relaciones con empresas señaladas de poseer un historial de irregularidades. Tal es el caso de Instalaciones y Servicios de Venezuela C.A. (Inserven), una compañía supuestamente vinculada al expresidente de Corpoelec, Luis Motta Domínguez, la cual exhibe un largo expediente de faltas que no fueron óbice para ser nuevamente contratada en 2018, según se desprende de un reporte en nuestro poder.
Fuentes de información señalan que Inserven fue altamente beneficiada por el exministro de energía eléctrica y expresidente de la corporación eléctrica, a quien la Asamblea Nacional le emitió un voto de censura por considerarlo responsable de la crisis eléctrica que padece Venezuela y su profundización. Dicho voto de censura fue emitido el 15 de febrero de 2017[1]. Algunas fuentes consultadas para la elaboración de esta nota informaron, bajo condición de anonimato, que la empresa está vinculada a Motta y a otros militares cercanos al exjefe de Corpoelec.
La propuesta de Inserven

El 13 de diciembre de 2018, el director de Instalaciones y servicios de Venezuela C.A. (Inserven), Roberto Pérez, remitió a la gerencia de generación de Corpoelec, una propuesta comercial para el mantenimiento y rehabilitación de las unidades de generación TZ02, TZ03, TZ07 y TZ09:
La propuesta planteaba lo siguiente:

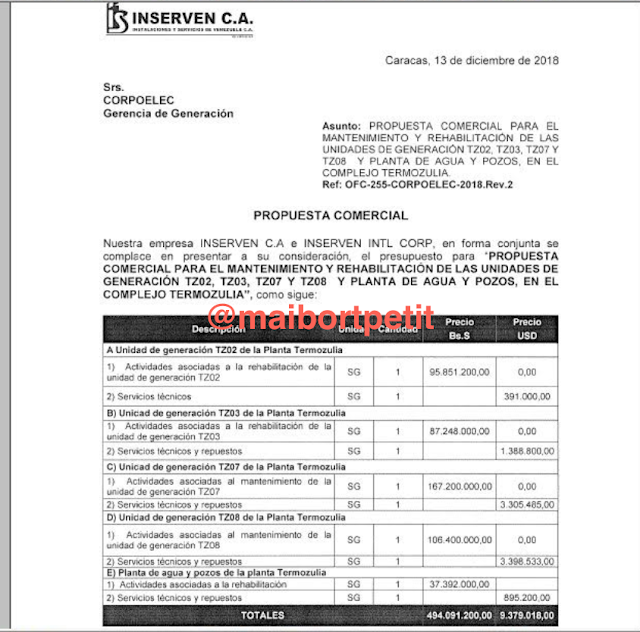

En primer lugar, por concepto de actividades asociadas a la rehabilitación de la unidad de generación TZ02 de la planta Termozulia se solicitaron Bs. 95.851.200,00.
Por concepto de servicios técnicos se solicitaron USD 391.111,00.
En segundo término, respecto a actividades asociadas a la rehabilitación de la unidad de generación TZ03 de la planta Termozulia se solicitaron Bs. 87.248.000,00.
Por concepto de servicios técnicos y repuestos se contemplaron USD 1.388.800,00.
En tercer lugar, se solicitaron Bs. 167.200.000,00 para actividades relacionadas al mantenimiento de la unidad de generación TZ07.
Por concepto de servicios técnicos y repuestos, se solicitaron USD 3.305.485,00.
En cuarto lugar, por actividades asociadas al mantenimiento de la unidad TZ08 de la Planta Termozulia se solicitaron Bs. 106.400.000,00.
Por concepto de servicio técnico y repuestos, se presupuestó la cantidad de USD 3.398.533,00.
En quinto lugar, por actividades relacionadas a la rehabilitación de la planta de agua y pozos de la planta Termozulia, se solicitaron Bs. 37.392.000,00.
Por concepto de servicios técnicos y repuestos se contemplaron USD 895.200,00.
Finalmente, la propuesta comercial estableció un total en moneda nacional de Bs. 494.091.200,00, mientras que el componente en moneda extranjera era de USD 9.379.018,00.
Estos precios no contemplaban el Impuesto al Valor Agregado (IVA).

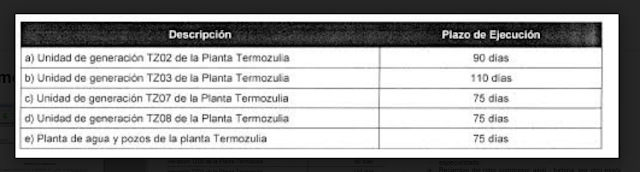

La propuesta presentada por Inserven a Corpoelec contemplaba un plazo de ejecución de los trabajos de 90 días para la entrega de la unidad de generación TZ02; de 110 días para la unidad de generación TZ03; de 75 días para la unidad de generación TZ07; también de 75 días para la unidad de generación TZ08; mientras que para la planta de agua y pozos de la planta Termozulia, el plazo era de 775 días.
Al describir los trabajos a realizar, Inserven detalló que para la rehabilitación de la unidad de generación TZ02 de la planta Termozulia, según se describe en el siguiente cuadro:

Del mismo modo, en lo atinente a la rehabilitación de la unidad de generación TZ03 de la planta Termozulia se contempló llevar a cabo las siguientes actividades:

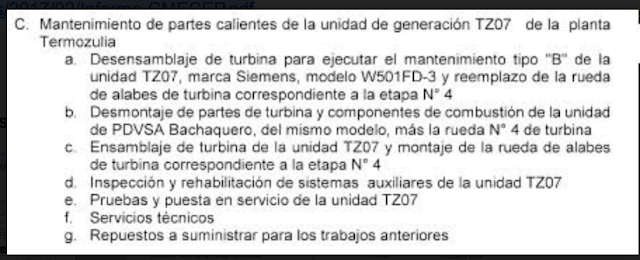

Para los trabajos de mantenimiento de las partes calientes de la unidad de generación TZ07, Inserven contemplaba realizar estos trabajos:

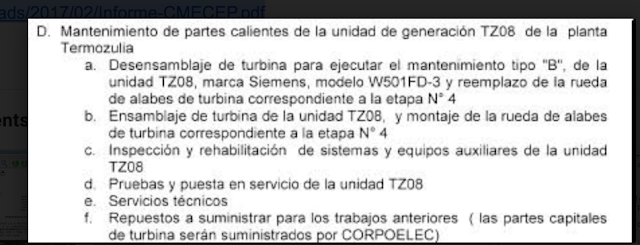

Entretanto, para el mantenimiento de las partes calientes de la unidad de generación TZ08 de la planta Termozulia, se preveían las siguientes tareas:

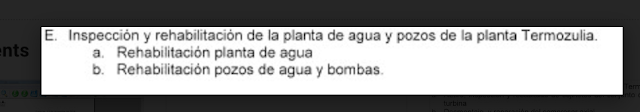

En lo que respecta a la planta de agua y los pozos de la planta Termozulia, se contemplaron estas actividades:
Las condiciones de pago

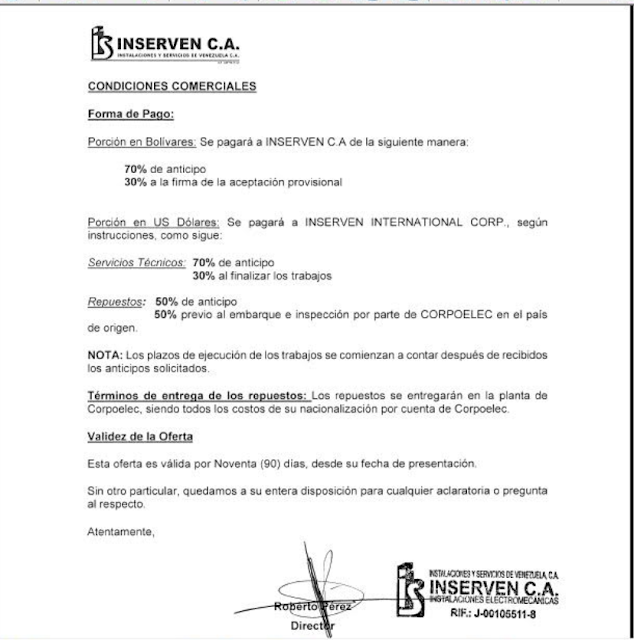

La propuesta comercial que Instalaciones y servicios de Venezuela C.A. planteó a la Corporación Eléctrica Nacional que el componente en moneda nacional se llevara a cabo, primero, cancelando un anticipo de 70 por ciento y el 30 por ciento restante al finalizar los trabajos.

En lo que respecta al componente en moneda extranjera, Corpoelec debía cancelar a Inserven un anticipo del 70 por ciento y el restante 30 por ciento a la entrega de los trabajos que tenían que ver con los servicios técnicos.

En materia de repuestos, se contempló un 50 por ciento de anticipo y un 50 por ciento previo al embarque e inspección por parte de Corpoelec en el país de origen.

Los plazos referidos en el aparte anterior, comenzarían a correr a partir del pago de los anticipos.

Igualmente los repuestos se entregarían en la planta Termozulia, debiendo correr todos los costos de nacionalización por parte de la Corporación Eléctrica Nacional.

La oferta comercial de Inserven tenía una validez de 90 días.

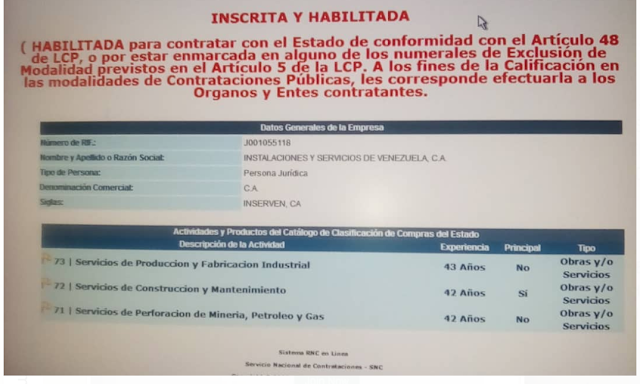

La empresa

En su página web, Instalaciones y servicios de Venezuela C.A. (Inserven) se define como una “empresa fundada en el año 1975, especializada en el área de generación eléctrica. Les ofrecemos a nuestros clientes servicios de la más alta calidad en forma eficiente y confiable. Poseemos una amplia trayectoria en instalaciones, mantenimientos, operación y suministro de repuestos a plantas de generación de electricidad. Para ello contamos con equipos y herramientas propias, así como con un grupo de técnicos especialistas con amplia experiencia y trayectoria en el sector”[2].

Agrega que en lo que respecta a pro llave en mano, Inserven los ejecuta en el sector eléctrico incluyendo ingeniería, procura y construcción; los trabajos de operación tienen que ver con la elaboración y ejecución de planes de mantenimiento a plantas eléctricas.

Sobre montajes electromecánicos, Inserven se dedica a la “ejecución de proyectos de montajes electromecánicos en general. Entre los que podemos mencionar: construcción de plantas eléctricas, sub-estaciones eléctricas, transformadores, sistemas de iluminación, acometidas eléctricas, entre otros”.

En materia de mantenimiento, la empresa es especialista en mantenimientos mayores y menores a turbogeneradores incluyendo el suministro de repuestos.

En lo atinente a esto último, Inserven suministra “repuestos para repuestos para turbinas, reparación y mantenimiento de generadores, estatores y rotores, tales como: alabes, toberas, partes calientes, partes de combustión, cojinetes, bobinas de alta tensión para estatores hasta 23 Kv., cuñas, piezas polares, rellenos, kits de aislamiento y materiales de montaje, entre otros”.

La empresa también se dedica a la adecuación de los sistemas de control con tecnología de punta, lo cual contempla la modernización y automatización de controles de Turbinas.

Por último, Inserven ofrece “servicios de asesoría durante la instalación de turbogeneradores, mantenimientos y arranques de plantas”.

Instalaciones y servicios de Venezuela C.A. (Inserven) se encuentra ubicada en la avenida Libertador, Edificio Exa, PH 14 y 23, El Rosal, municipio Chacao, Estado Miranda. Venezuela.

El Registro de Información Fiscal (RIF) es J-00105511-8.

Por una sentencia del Tribunal Tercero de Primera Instancia de Sustanciación, Mediación y Ejecución del Nuevo Régimen y Régimen Procesal Transitorio del Trabajo de Falcón (Extensión Punto Fijo), de fecha 21 de Enero de 2010, conocemos que el representante legal de Inserven es (o era) Julio César Camejo Briceño, venezolano, mayor de edad, titular de la Cedula de Identidad Nº V-9.985.606[3].

Otra sentencia emitida por el Tribunal Segundo de Primera Instancia de Juicio del Circuito Judicial Laboral de la Circunscripción Judicial del Estado Zulia emitida el 9 de febrero de 2015, nos informa que Instalaciones y servicios de Venezuela C.A. (Inserven) está inscrita por ante el Registro Mercantil Segundo de la Circunscripción Judicial del Distrito Capital y Estado Miranda, en fecha 28 de febrero de 1975, bajo el Nº 23, Tomo 8-A[4].

Historial de incumplimientos

El 24 de octubre de 2012, Argenis Chávez, en representación de Corpoelec, y Juan Roberto Pérez Hernández, por el consorcio Inserven-Distaca-CEP conformado por Consultores e Inversiones CEP C.A. de Venezuela, la sociedad mercantil colombiana Distaca S.A. E.S.P. e Instalaciones y Servicios Venezuela C.A. suscribieron un contrato para la ingeniería, procura y construcción (IPC) para la instalación y puesta en marcha de dos unidades de generación eléctrica con capacidad para 45 MW para Planta III, estado Lara. Los trabajos que inicialmente tuvieron un costo de Bs. 251.484.000 (Bs. 92.009.111 en moneda nacional y USD 39.380.000 del componente en moneda extranjera. La obra no se concluyó en 2014 como estaba previsto y se firmó un addendum o contrato complementario para extender la fecha de terminación de los trabajos[5].

En mayo de 2014, los trabajadores que se desempeñaban en las obras de cierre del Ciclo Combinado de Termozulia III, en la termoeléctrica Termozulia ubicada en La Cañada de Urdaneta, estado Zulia, paralizaron sus labores en protesta por las deudas que la Instalaciones y Servicios de Venezuela (Inserven), contratada por Corpoelec les mantenía en la ejecución del referido proyecto.

Los trabajadores —más de 150— denunciaron la falta de pago y el incumplimiento por parte de la contratista en lo atinente a los compromisos adquiridos con el personal, tales como sobretiempo, fines de semana y bonos por trabajos en las alturas y espacios confinados.

La paralización de los trabajadores afectó la ejecución del cierre del Ciclo Combinado de Termozulia III, conformada por dos turbinas que funcionan con combustible, cada una con una capacidad instalada de 150 megavatios (MW), para un total de 300 (MW)[6].
En 2016, el líder opositor Henrique Capriles denunció que el gobierno venezolano despilfarró USD 60.000 millones en plantas de generación eléctrica fallidas durante 17 años de gestión chavista. «¿Dónde está todo ese dinero que aparece en los registros como inversión del Estado?», se preguntó el exgobernador del estado Miranda y fundador de Primero Justicia.

Capriles hizo especial mención a la denuncia del sector sindical eléctrico que refirió que entre 2008 y 2015 el gobierno invirtió USD 32.800 millones en contratos que supuestamente generarían 16.354 megavatios, habiéndose incorporado al Sistema Eléctrico Nacional (SEN) tan solo 3.044 megavatios. Indicó que Corpoelec y PDVSA contrataron obras de generación eléctrica financiadas con fondos internacionales como el Fondo Chino, la Corporación Andina de Fomento y al Banco Interamericano de Desarrollo y recursos propios.

Señaló que entre las empresas involucradas en la contratación de obras figuran la brasileña Odebrecht, Waller Marine, el Convenio Alba-Cuba y la cubana Alba Energía Solar, junto a numerosas otras empresas extranjeras, mientras que entre las contratistas venezolanas se encontraban G.T.M.E, Inserven, Mantesa, Pacific RIM, Pro Energy Services, Profit Corporation, Derwick Associates y Wellintong Turbines LLCSurandem[7].

Inserven fue subcontratista de GTMW y Vepica con Le Electricidad de Caracas en negociación suscrita el 1° de junio de 2008 para llevar a cabo trabajos en la Central ubicada en La Raisa, Valles del Tuy, estado Miranda, para la colocación de dos turbinas.

La Comisión Mixta de la Asamblea Nacional que emitió su informe final en enero de 2017 refirió que el precio del contrato fue de USD 199.54 millones.

El análisis técnico y económico llevado a cabo por el parlamento indicó respecto a la valoración de los activos contratados, que “El costo total del contrato (IPC y equipos mayores) a precios de 2005 es de USD 174 millones de acuerdo con el PDSEN 2005-2014 y el PMSPRSEN 2010-2030, el costo estimado de instalar 170 MW ISO en un sistema de generación USD 80,75 millones (USD 475/kWe, 2005). Se observa una diferencia entre el costo anunciado y el costo referencial del orden de USD 94 millones a precios de 2005 (116 por ciento) que debe ser justificado”[8].

Igualmente, Ineserven participó como subcontratista de Derwick Associates contratada por La Electricidad de Caracas el 29 de mayo de 2009 para trabajos en el Complejo Generador Josefa Joaquina Sánchez Bastidas, ubicado en el sector Picure, Tacoa, estado Varga, cuyo precio fue de USD 110,9 millones, la Asamblea Nacional determinó que una diferencia entre el costo anunciado y el costo referencial que debía ser justificado. En este proyecto se realizaron siete desembolsos, cuyo componente en dólares sobrepasaba el monto del contrato en 7 por ciento. Subrayaron los parlamentarios que el monto del contrato fue superado desde el tercer desembolso.
Inserven también fue subcontratista de Derwick Associates y Elencor en contrato suscrito el 2 de octubre de 2010 con La Electricidad de Caracas para la instalación de cuatro turbogeneradores en Charallave, estado Miranda.

La AN determinó que el costo total del contrato a precios de 2005 era de USD 222.3 millones. Se indica que de acuerdo con PDSEN 2005-2024 y el PMSPRSEN 2010-2030, el costo estimado a instalar 136 MW en un sistema de generación a ciclo abierto era de USD 64,60 millones (USD 475/kWe, precios de 2005), observándose por tanto una diferencia entre el costo anunciado y el costo referencial que debía ser justificado debidamente.

En contrato suscrito el 11 de agosto de 2008, Inserven participó como como contratista junto a GTME y Derwick Associates para realizar trabajos en la Planta Juan Bautista Arismendi, TermoIsla 2, ubicada en Guamache, Nueva Esparta. GTME subcontrató a Inserven en 2011 para instalar y poner en funcionamiento las turbinas y el balance BOP, adaptándolas gas como combustible principal.

El costo del proyecto era de USD 337 millones y la AN recomendó la revisión del mismo en razón de la diferencia entre los costos anunciados y los costos referenciales.

El 14 de noviembre de 2011, para trabajos en Planta II, Barquisimeto, estado Lara, se contrató a Energing Gas y Electricidad-Consorcio IDC conformado por Inserven, Distaca y CEP, para la instalación de turbinas a gas. Ante la AN el representante de Energing dijo en 2016 que el contrato no incluía el suministro de los equipos mayores.

El costo total del contrato sin equipos mayores era de USD 79.57 millones. Sobre el contrato inicial se suscribieron tres adenda o contratos complementarios.

La AN observó una diferencia de USD 41.6 millones entre el costo anunciado y el costo referencial que debía ser justificado debidamente.

Inserven participó en obras de Termobarrancas, estado Barinas, cuyo contrato fue de USD 95 millones de acuerdo a precios de 2005, pero la AN determinó una diferencia de USD 15 millones entre el costo anunciado y el costo referencial que debía ser justificado debidamente.

Citas usadas en esta nota

[1] El Estímulo. “Asamblea Nacional aprueba votar censura al ministro Motta Domínguez”. 15 de febrero de 2018. http://elestimulo.com/elinteres/asamblea-nacional-aprueba-voto-de-censura-al-ministro-motta-dominguez/

[3] V Lex Venezuela. Decisión nº PJ0032010000005 de Tribunal Tercero de Primera Instancia de Sustanciación, Mediación y Ejecución del Nuevo Régimen y Régimen Procesal Transitorio del Trabajo de Falcon (Extensión Punto Fijo), de 21 de Enero de 2010. https://vlexvenezuela.com/vid/demndante-demandadada-instalaciones-inserven-301207514

[5] Venezuela Política. “Las turbias negociaciones del hermano de Hugo Chávez al frente de Corpoelec (Parte II)”. 11 de julio de 2018. http://maibortpetit.blogspot.com/2018/07/las-turbias-negociaciones-del-hermano.html

[6] La Verdad. “Trabajadores paralizan construcción de Termozulia III por falta de pago”. 21 de Mayo de 2014. http://www.laverdad.com/economia/52682-trabajadores-paralizan-construccion-de-termozulia-iii-por-falta-de-pago.html

[7] Economía sin secretos. “ABC: Venezuela despilfarró 53.000 millones de euros en plantas eléctricas fallidas”. http://www.economiasinsecretos.com/noticias/abc-venezuela-despilfarro-53000-millones-de-euros-en-plantas-electricas-fallidas/

[8] Transparencia. Asamblea Nacional. Comisión Mixta para el estudio de la crisis eléctrica en el país. Informe final. https://transparencia.org.ve/wp-content/uploads/2017/02/Informe-CMECEP.pdf
